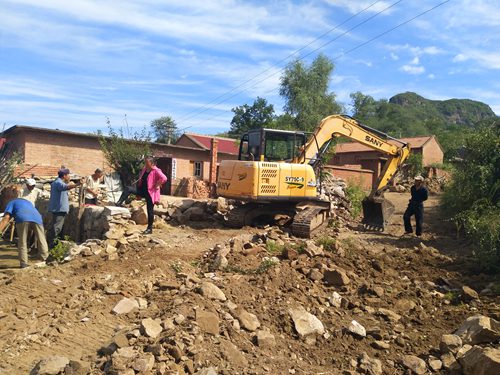

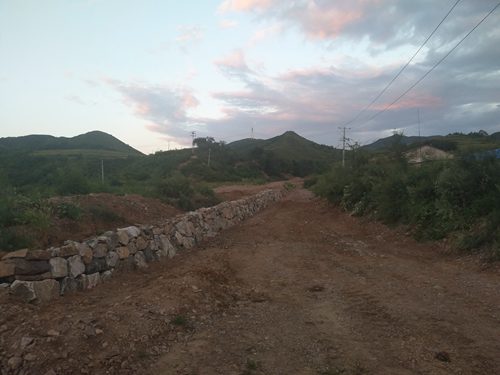

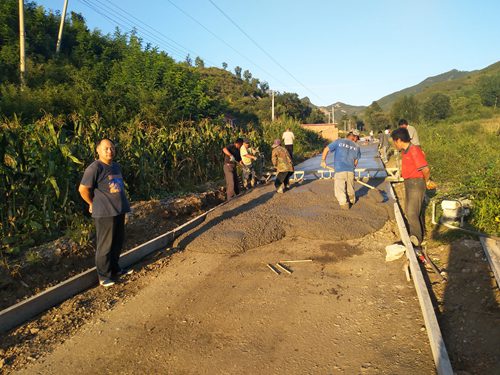

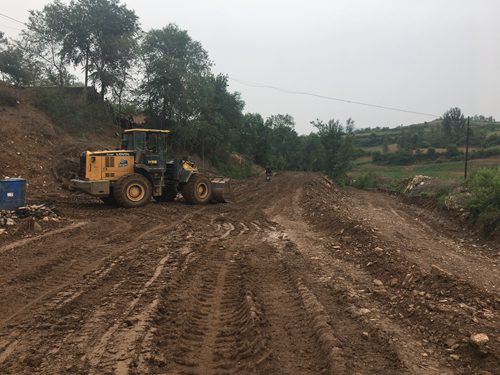

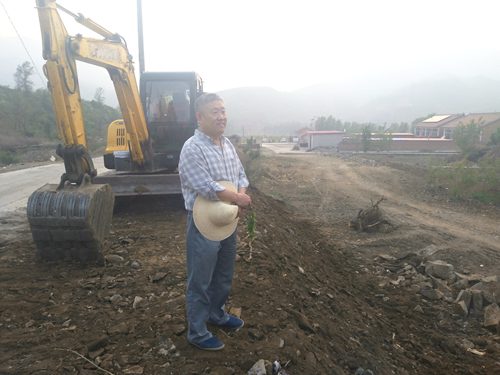

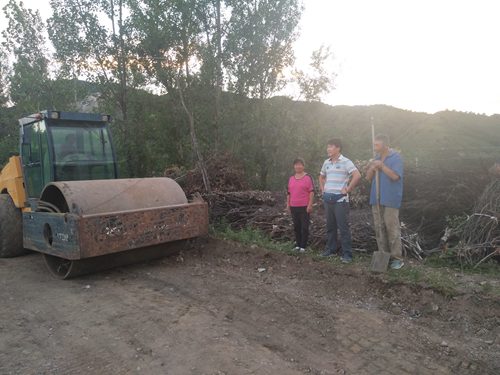

亢家沟村是国家级深度贫困村,按照丰宁县委的要求,亢家沟村计划2019年年底全面脱贫。根据河北省贫困村脱贫退出的标准,要想实现脱贫村整体退出,村内的主要道路必须硬化。为解决亢家沟村的修路问题,在我校党委和县、乡各级党委的领导下,我校纪委书记张亚平先后两次来村做道路规划,我校驻亢家沟村工作队和村两委班子多次联系丰宁县交通局、石人沟乡政府以及其他政府主管部门,多方筹措资金、积极推进工程立项、商讨研究施工方案,驻村工作队与村两委班子团结一心、各组群众密切配合,亢家沟、茨榆沟、老官沟的道路问题终于有了实质性进展,目前各个组的道路工程已启动施工。 亢家沟村三组老官沟本次计划修建3.5米宽水泥主路800米,水泥巷道约240米。初步简易路基于2018年6月份就已经完工,下一步将对路基进行碾压、铺设混凝土面层。老官沟护村堤坝工程于8月下旬开始进行挖沟、砌筑毛石挡墙,现在挡墙已经基本砌筑完成,下一步将对坝顶进行水泥砂浆抹面。 亢家沟村一、二组本次计划修建3.5米宽水泥主路1400米,覆盖水泥巷道约350米。2018年8月23日,亢家沟一组、二组的主要道路上施工机械开始进场,对原有破损硬化道路的水泥路面面层进行破碎清除,整理未硬化道路的路基,目前压路机正在对基层进行碾压施工,计划碾压完成之后开始铺设混凝土面层。 亢家沟村四组茨榆沟本次计划修建3.5米宽水泥主路700米,水泥巷道约600米。2018年8月27日,亢家沟4组茨榆沟的主要道路也开始动工,目前挖掘机正在开设路基,压路机也已经进场并开始碾压。 整个道路工程计划于今年9月底前全部完工,工程完工后将极大解决村民出行难的问题。另外驻村工作队和村两委班子计划于明年对石洞沟、茨榆沟、对窝沟的剩余部分巷道进行路面硬化,该计划目前已经上报到乡政府,待批复后组织实施。届时亢家沟村的主要道路将实现全部硬化覆盖。
